Kloakering i det åbne land
Guldborgsund Forsyning er i gang med den afsluttende fase af kloakeringen i det åbne land. Ifølge Guldborgsund Kommunes spildevandsplan skal ca. 350 ejendomme i landdistrikterne kloakeres i perioden 2025-2027.
I den forbindelse har vi lavet denne side. Den giver et overblik over:
- Fakta om projektet
- Etaper og status (inkl. kort over hvilke ejendomme, der skal kloakeres)
- Spørgsmål og svar
- Begrebsforklaring
- Vigtige dokumenter
’Kloakeringen i det åbne land’ skal sikre fremtidens håndtering af spildevand for omkring 350 ejendomme.
Projektet gennemføres efter Kommunens gældende spildevandsplan og tilføjelser til planen – den beskriver indsatsen og hvilke ejendomme der skal tilsluttes offentlig kloak.
Spildevandsplanen er behandlet og godkendt politisk, og har været i offentlig høring, inden den endeligt blev vedtaget af Byrådet.
Guldborgsund Forsyning har herefter til pligt, at planlægge og etablere hoved- og stikledninger, udarbejde udbud og indgå aftaler med entreprenør, som vi samarbejder med, når vi laver aftaler med de berørte grundejere. Guldborgsund Forsyning skal sikre, at ejendommene i spildevandsplanen tilbydes en mulig teknisk og driftssikker løsning, hvor vi har en rådgiver med, som er med til udregningerne og projekteringen.
Til udførelsen af kloakeringen har Guldborgsund Forsyning indgået aftale med entreprenørfirmaet MSE Entreprise A/S.
Du kan finde en oversigt over de ejendomme, der omfattes af kloakeringen, i Guldborgsund Kommunes Spildevandsplan: www.guldborgsund.dk/politik/planer-politikker-og-strategier/spildevandsplan-2020-2024

Projektet er opdelt i to hovedetaper, med underlæggende 5 del-etaper. For at se et kort over et område fra en etape, tryk f.eks. på ‘Sundbyvej’ under etape 1.2.
Hovedetape 1
De første to del-etaper forventes afsluttet i 2025 og den tredje del-etape startes i 2026.
- Etape 1.1 (Ore, Skerne Skovvej ved Nørre Alslev, Gundslev og Blæsebjerg, Nr. Grimmelstrupvej ved Nørre Alslev og Nykøbingvej ved Nørre Alslev): Afsluttet
- Etape 1.2 (Idestrup, Eskilstrup, Sundbyvej, Tjæreby): Afsluttet den 19/12 – 2025

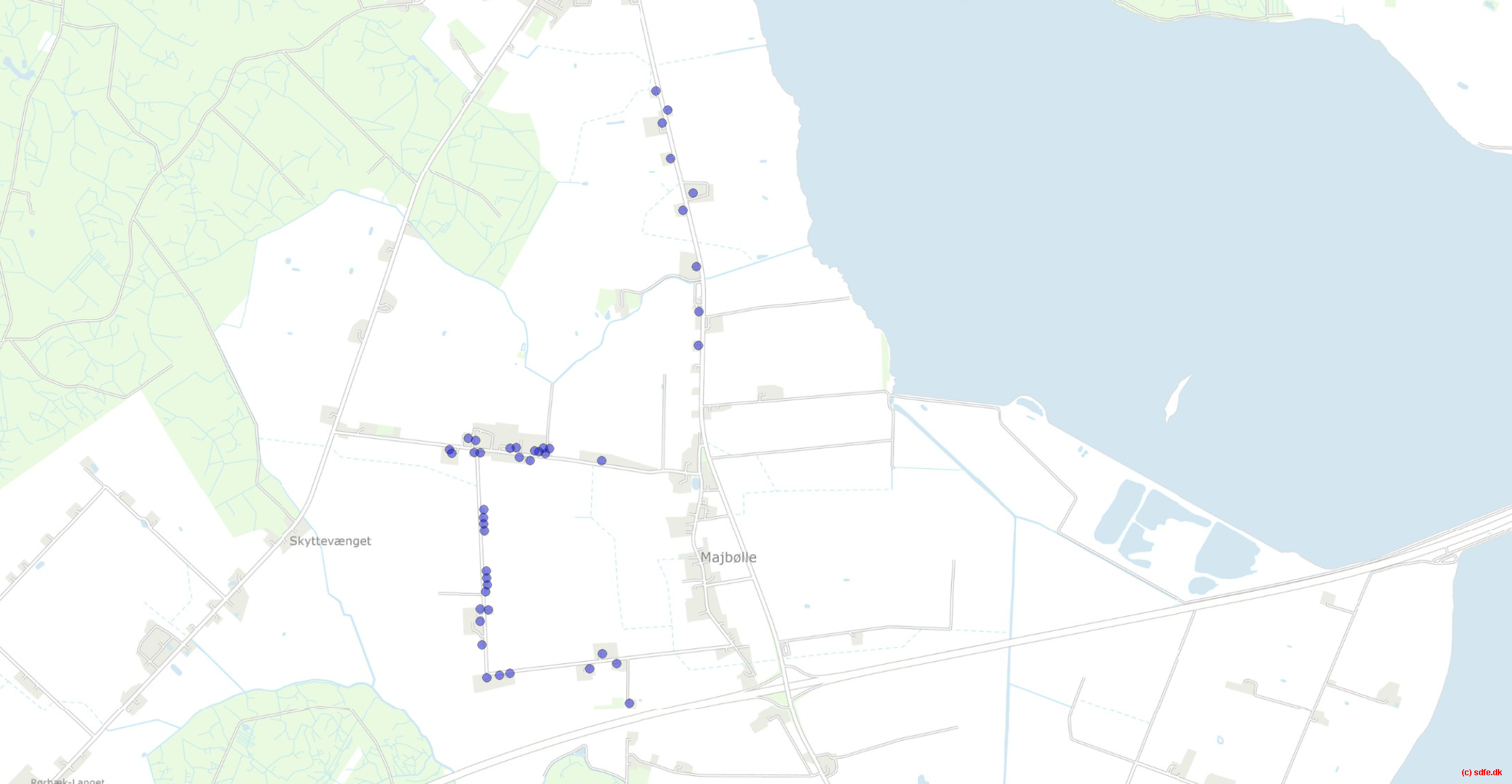

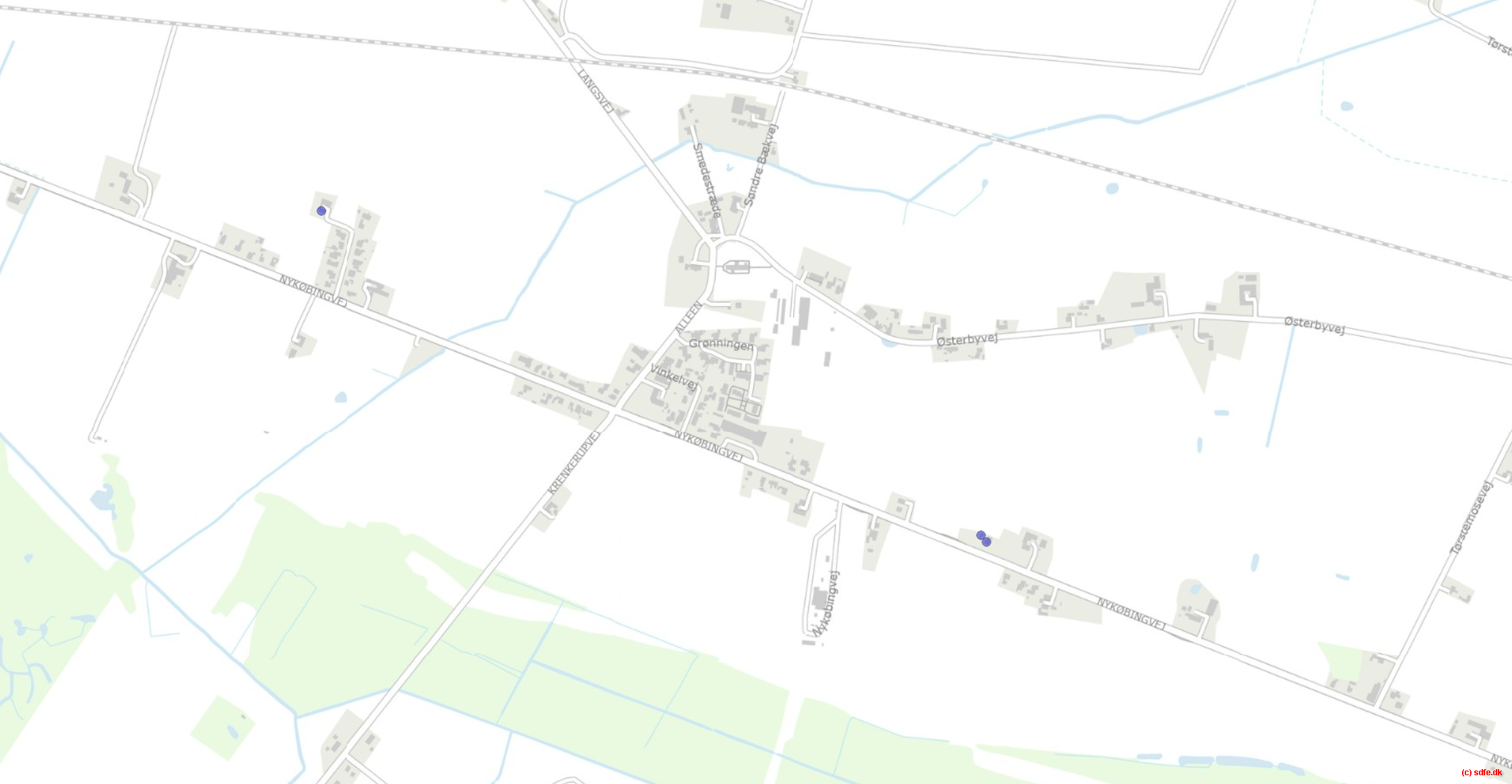

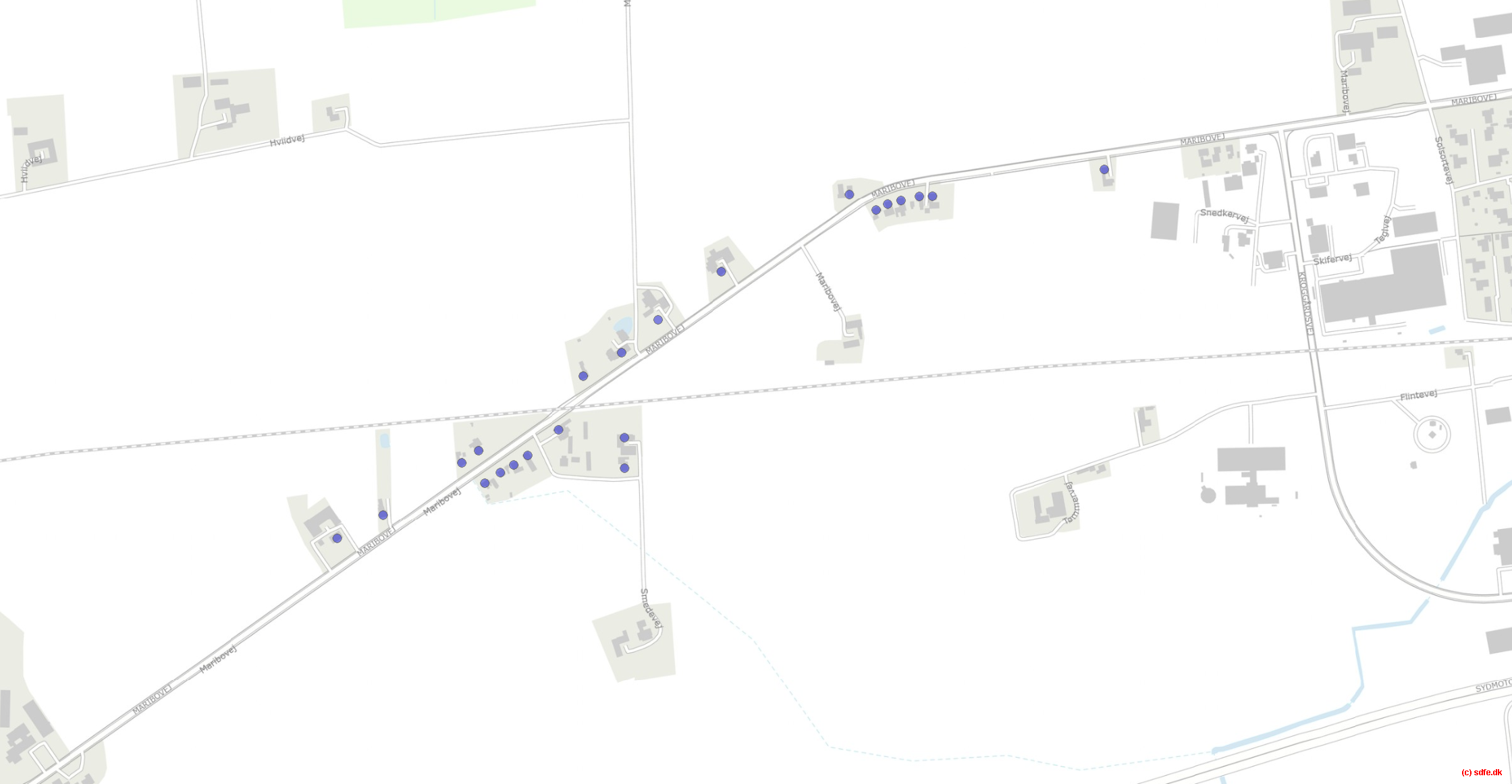

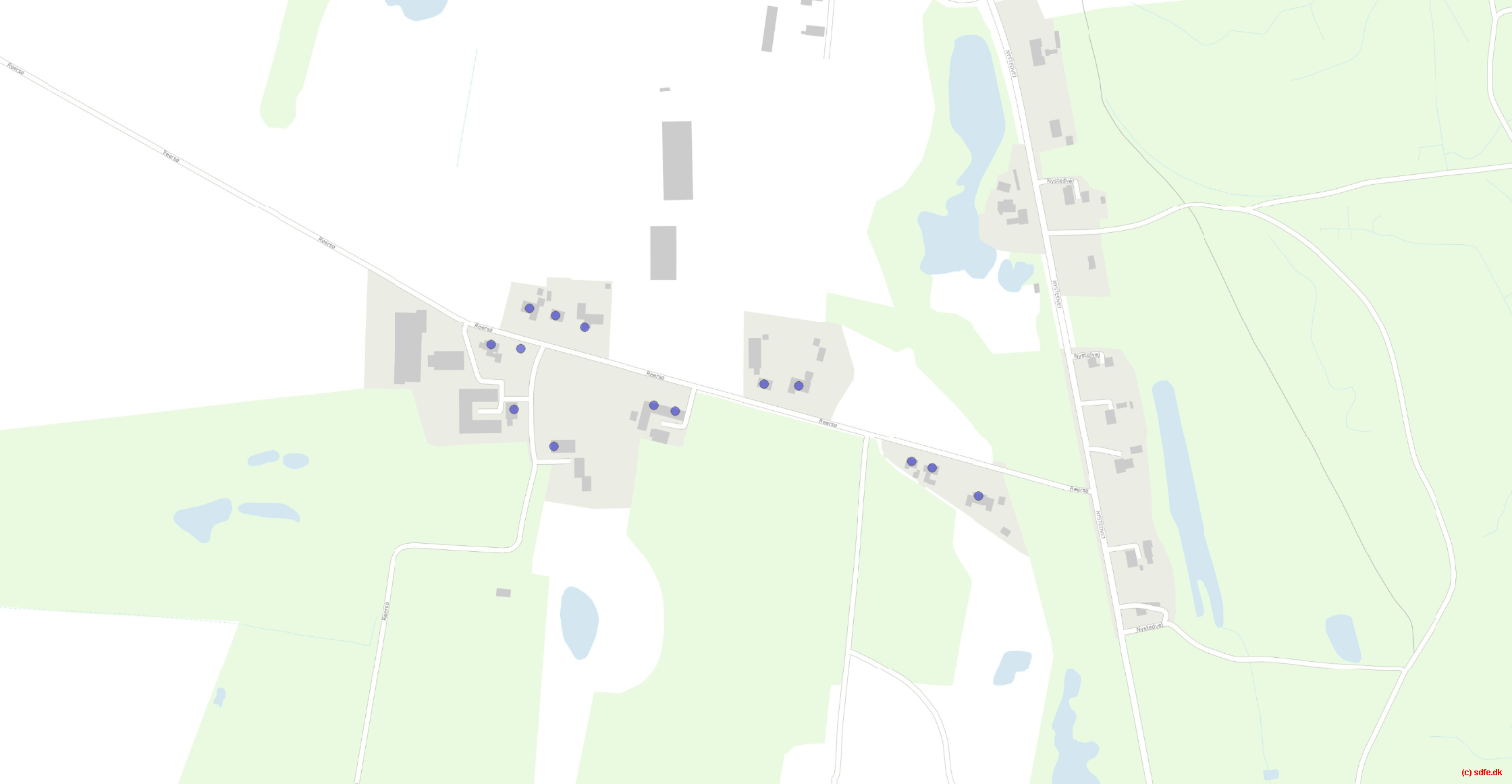

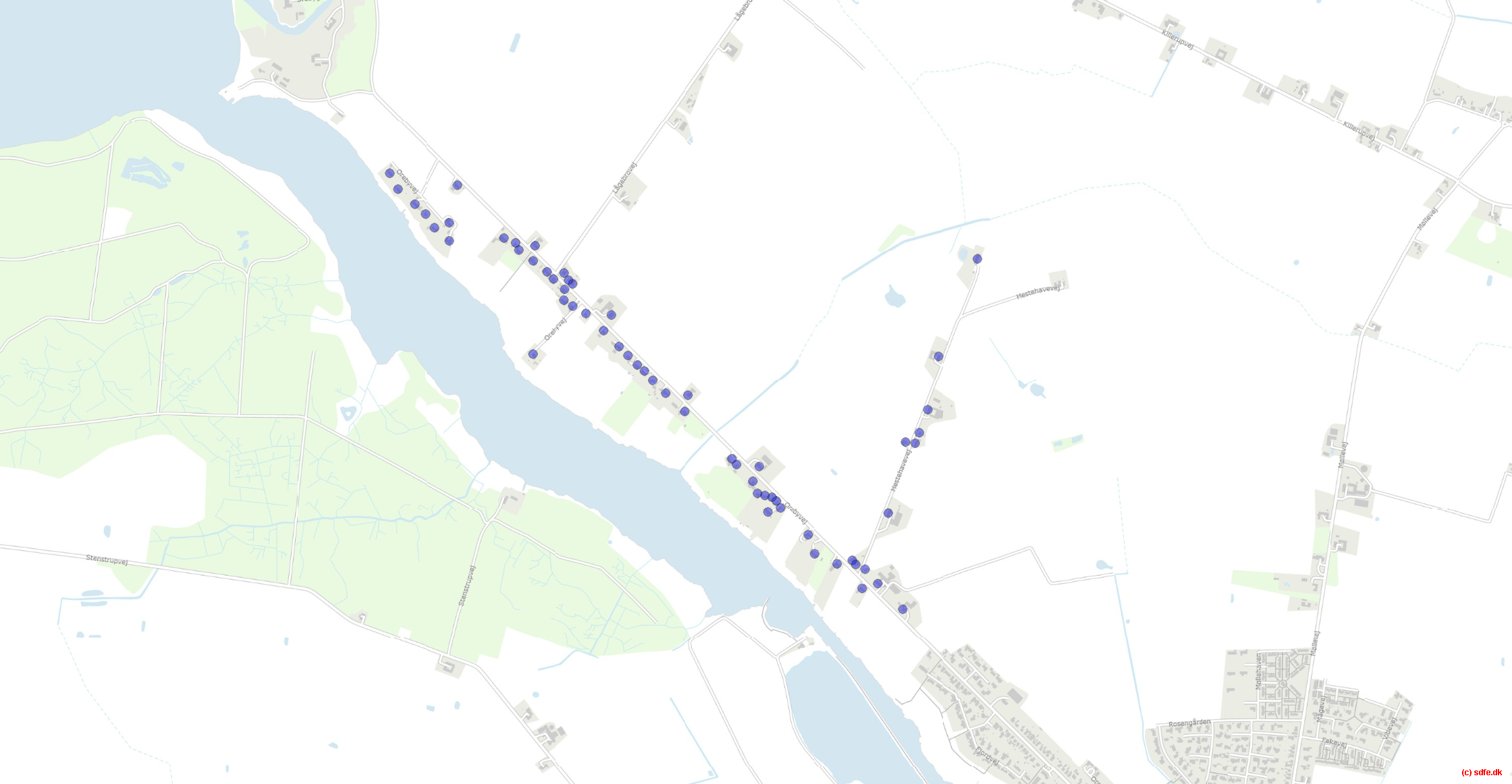

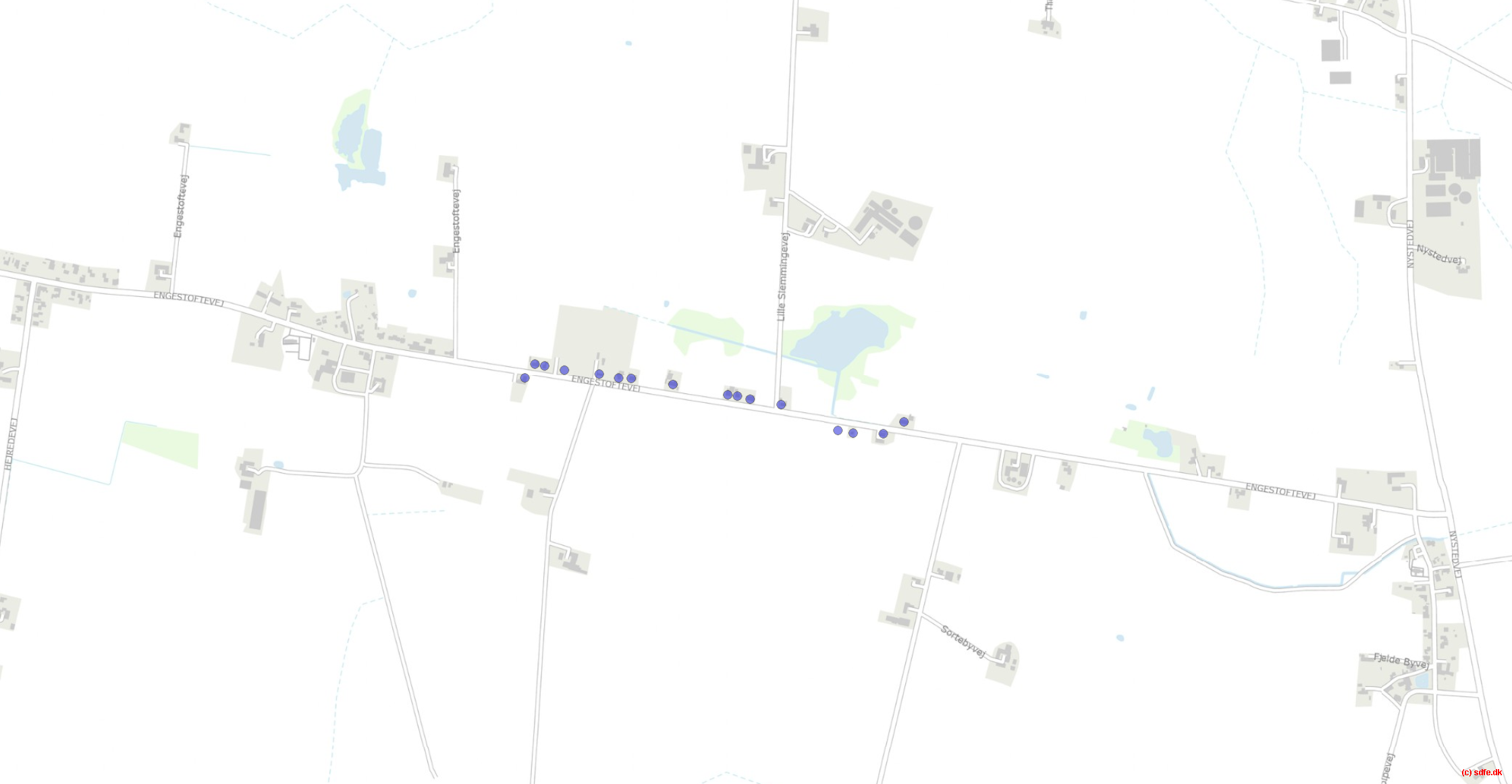

- Etape 1.3 (Brydebjerg, Døllefjeldevej, Majbølle, Radsted og Krungerup, Våbensted, Øllebølle): Anlægsarbejde starter den 5. januar 2026.
Hovedetape 2
Inden vi kan tilbyde hver ejendom den rigtig løsning for dem – skal hovedledningerne, som transporterer spildevandet ind til rensningsanlægget, sikres for korrekt dimensionering og vedligehold – og i hovedetape 2, skal der også udvides med flere hovedledninger.
De ejendomme og lodsejer som bliver berørte af arbejdet, vil løbende blive kontaktet, for at indgå nærmere aftaler. Arbejdet vil også kunne give mindre trafikale gener — vi planlægger og koordinerer for at minimere generne, og entreprenøren som udfører arbejdet, er også ude og varsle dem, som bliver direkte påvirket.
- Etape 2.1 (Nørre Alslev – Nykøbingvej og Smedevej, Storholm og Stubbekøbingvej): Forventet opstart i 2. kvartal 2026.
- Etape 2.2 (Brænderis, Gedser Landevej, Kanalvejen og Møllesøvej og Skelby mod Gedesby): Forventet opstart 2. kvartal–3. kvartal.
De nærmere datoer bliver løbende opdateret på denne side, hvor du vil kunne følge med.
- I løbet af 2026 og 2027 vil den fulde projektplan bliv udviklet for placering og dimensionering af hovedledninger. Dernæst informerer vi de ejendomme, som kloakeres.
Hvor finder jeg oplysninger om min ejendom og spildevandsplanen?
I Guldborgsund Kommunes spildevandsplan – under ‘min ejendom’: www.guldborgsund.dk/politik/planer-politikker-og-strategier/spildevandsplan-2020-2024.
Her ligger oversigtskort over etaperne og information om, hvilke områder der planlægges kloakeret, så du hurtigt kan få afklaret din ejendoms status.
Du kan også via Guldborgsund Kommune WebGis se områder og adresser, der indgår i projektet her
– Vælg ‘Spildevand’ i venstre side, og herefter ‘Kloakering’.
Hvad betyder det for dig som grundejer?
Hvis din ejendom er omfattet af spildevandplanen, modtager du først et informationsbrev med en kort forklaring af, hvad projektet indebærer og forventet tidsrum. Dernæst inviterer vi til et møde, hvor vi besøger din ejendom og hvor vi gennemgår forslag til stikplacering samt de papirer, der skal bruges (deklaration og fuldmagt). Ved mødet deltager både rådgivere fra MSE og fra Guldborgsund Forsyning.
Målet med besøget er at sikre korrekt projektering for din ejendom. Derfor opmåler vi eksisterende brønde og stik, så dimensionering og placering er korrekte. Samtidig tilstræber vi at indgå frivillige aftaler i dialog med alle lodsejere. Til mødet vurderer vi derfor også muligheder for at minimere gener og finde den løsning, der både er teknisk korrekt og acceptabel for den enkelte grundejers hverdag, nu og fremover.
Praktisk: Når forsyningen etablerer tilslutningsmuligheden frem til din grundgrænse, er det ejeren, som via en autoriseret kloakmester står for arbejdet på privat grund. Når anlægsarbejdet er færdigt, får du besked, og der gives typisk en frist (ofte seks måneder) til at tilslutte ejendommen. Derfor er det en god idé at tale med din kloakmester i god tid.
Hvordan virker de tekniske løsninger?
Der er to overordnede måder at føre spildevandet væk fra din ejendom: gravitation og minipumpestation.
- Gravitation: denne løsning er enkel og driftssikker. Rørene følger terrænets naturlige fald, så vandet løber af sig selv.
- Minipumpestation: Der hvor der fx ikke er nok fald eller andre tekniske udfordringer, kan vi etablere en minipumpestation inden på ejendommen. Her opsamles spildevandet i en pumpebrønd, hvorfra det pumpes videre via en trykledning og ind til rensningsanlægget. Guldborgsund Forsyning står for anlægsomkostningerne og for den fremadrettede drift og vedligehold af minipumpestationen. Der bliver også lavet en tinglysning på anlægget, som sikrer adgang, så vores drift kan komme til anlægget, og sikre ejendommenes afledning af spildevand. En minipumpestation kræver styringen tilsluttes af strøm fra ejendommens eltavle. Da anlægget ejes og driftes af Guldborgsund Forsyning, kompenseres vi også for strømforbruget.
Kan jeg selv vælge mellem gravitation og minipumpestation?
Nej. Valget kommer ud fra en vurdering af, hvad der er teknisk muligt, fx i forhold til terræn og de krav, der følger af spildevandsplanen. Vi foretrækker som udgangspunkt en gravitationsløsning, fordi den er simpel og driftsmæssigt billigere og mindre kompleks – men det vigtigste argument for valg af korrekt løsning er, at vi kan sikre ejendoms afledning af spildevandet på bedst mulig måde. Kan vi ikke lave en gravitationsledning, er det ofte minipumpestation der bliver løsningen. Ved mødet er de tekniske forhold afklaret, så vi på den valgte løsning til din ejendom kan besvare de spørgsmål, du skulle have.
Kan min ejendom blive tilsluttet, selvom den ikke står i planen?
Start med at tjekke din ejendoms status i Guldborgsund Kommunes spildevandsplan. Hvis din adresse ikke står i planen, betyder det som udgangspunkt, at den ikke er planlagt til tilslutning i denne omgang. I særlige tilfælde kan vi dog lave en individuel vurdering, hvis der er særlige forhold på ejendommen, der taler for det. Du kan enten kontakte Guldborgsund Forsyning eller Guldborgsund Kommune, hvis du har tilføjelser omkring din ejendom, som kan være afgørende for beslutningen.
Hvad skal jeg selv gøre?
Når kommunen har besluttet, at din ejendom skal kloakeres, etablerer Guldborgsund Forsyning tilslutningsmuligheden frem til din grundgrænse. Herefter er det din opgave som grundejer, af kontakte autoriseret kloakmester, som laver tilslutningen og sikre korrekt adskillelse af spildevand og regnvand. Vi anbefaler, at du kontakter din kloakmester i god tid, så både du og din kloakmester kan få svar på evt. spørgsmål. Vejledning for korrekt tilkobling er påsat i pumpebrønden – men selve pumpen isættes først når din kloakmester kontakter Guldborgsund Forsyning og meddeler af ejdommen er klar til omkobling.
Hvem dækker driftsomkostninger ved en minipumpestation?
Guldborgsund Forsyning ejer, drifter og vedligeholder minipumpestationer, så du som grundejer slipper for service og reparationer. Du bliver kompenseret for det ekstra elforbrug jf. årlig takst som er oplyst på vores hjemmeside. Ved mødet eller i informationsbrevet forklarer vi, hvordan kompensationen administreres, og hvad du kan forvente i praksis.
Hvor lang tid har jeg til at koble på, når anlægsarbejdet er færdigt?
Når anlægsarbejdet er afsluttet, informerer vi kommunen og de berørte ejendomme. Efter denne meddelelse får du typisk et varsel med en frist — oftest seks måneder — til at få tilsluttet ejendommen. Det er en god idé at bruge fristen til at få aftaler på plads med din kloakmester, så du kan få arbejdet udført uden stress og inden tidsfristen udløber.
Vil du vide mere om hvordan processen foregår, tryk her
Når vi kloakerer, arbejder vi altid efter at vælge den bedst mulige løsning i netop dit område og til din ejendom.
Vi benytter to overordnede typer spildevandsledninger:
- Graviteret løsning (første prioritet)
Når terrænet og de tekniske forhold tillader det, etablerer vi en traditionel spildevandsledning, hvor vandet kan løbe naturligt ved fald.
Det er altid denne løsning, vi tilstræber hvis det er muligt, da den kræver minimal mekanik og giver en enkel drift. - Trykledningsløsning med minipumpestation
Hvis det ikke er muligt at etablere fald til en graviteret ledning, anvender vi en trykledning. Her pumpes spildevandet videre via en mindre pumpestation, som placeres på den enkelte ejendom.
Vi er i et område med meget fladt terræn, og derfor vil en del ejendomme opleve at få installeret en minipumpestation.Det er de tekniske forhold på din ejendom og i nærområdet, der afgør, hvilken løsning du får. Det er altså ikke noget, man selv kan vælge – men vi sikrer altid, at løsningen passer til forholdene.
Hvad er en minipumpestation?
En minipumpestation består af:
- En nedgravet pumpebrønd
- Et dæksel ovenpå brønden – enten et kraftigt trafiklåg til områder med kørsel (op til 40 tons) eller et almindeligt dæksel uden for kørearealer
- En spildevandspumpe, der er dimensioneret til at håndtere spildevandet fra din ejendom
- Et elskab, som styrer pumpens drift
- Elskabet placeres inden for ca. 5 meters afstand fra brønden. Pumpestationen tilkobles ejendommens eltavle, og du får en årlig kompensation for pumpens strømforbrug.
- Minipumpestationen sikrer en stabil, sikker og fremtidssvarende håndtering af spildevandet – også på adresser, hvor terrænforholdene ellers ville gøre det vanskeligt.
Grundejere, hvis ejendomme er omfattet af åbent land kloakeringen, vil undervejs i processen modtage diverse dokumenter.
Dokumenterne kan du også finde her på siden:
Vi har også lavet et flowdiagram, som giver et overblik over forløbet:

Priser
Du kan finde prisen på tilslutningsbidraget her
Kontakt
Vi håber ovenstående giver et tydeligt og trygt overblik over, hvad der kommer til at ske på din ejendom, og hvilke løsninger der kan blive relevante.
Har du spørgsmål, er du som altid velkommen til at kontakte os på forbrug@guldborgsundforsyning.dk eller tlf. 72 44 12 12 (mandag-torsdag kl. 9-14, fredag kl. 9-12).
